11月24日上午7时许,江西丰城电厂三期工程在建项目发生意外。一处冷却塔施工平桥吊坍塌,造成横板混凝土通道坍塌。截至24日晚22 时,确认事故现场74人死亡,2人受伤。确认身份的遇难者年龄最小的23岁,最大的53岁。

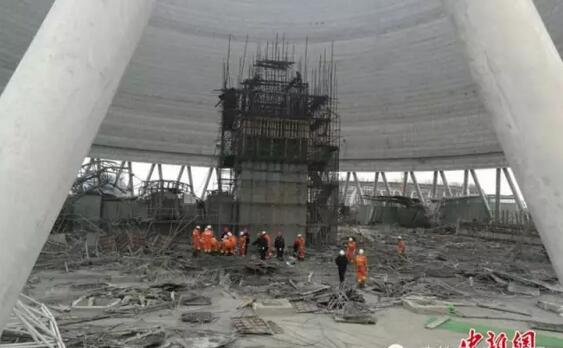

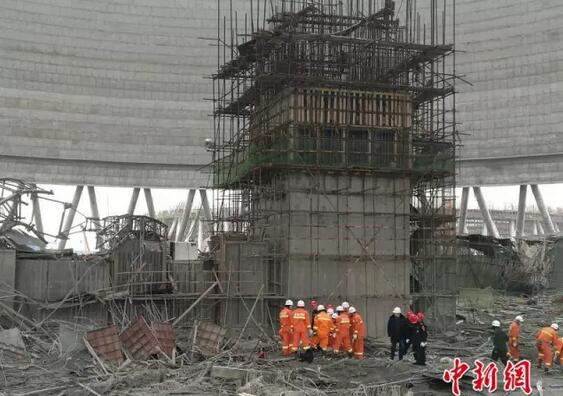

直击事故现场
11月24日,相关媒体从江西丰城市政府、丰城市安监局相关工作人员处证实,24日7时40分左右,国电丰城电厂3期在建项目冷却塔施工平桥吊倒塌,造成横板混凝土通道坍塌,目前事故死亡人数已上升至74人,现场救援工作仍在进行。
江西省宜春丰城电厂三期扩建工程D标段冷却塔平桥吊倒塌
事故发生后,江西省委书记鹿心社作出批示,要求全力救治伤者,查明原因,举一反三,对全省安全生产再进行系统排查,彻底消除安全隐患,确保人民群众生命财产安全。对违法违规者,要依法追究责任。

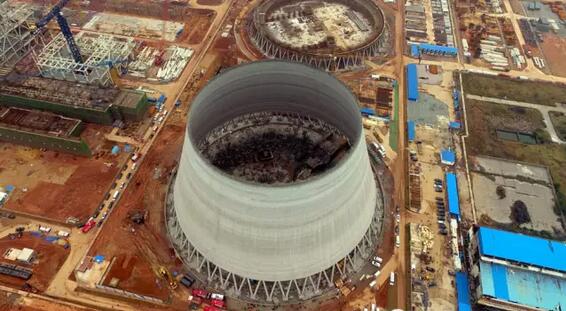

事故现场航拍画面

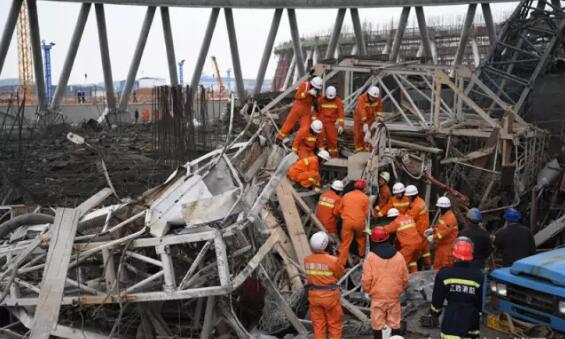

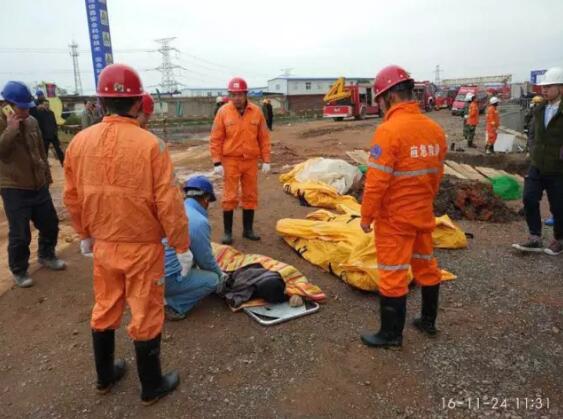

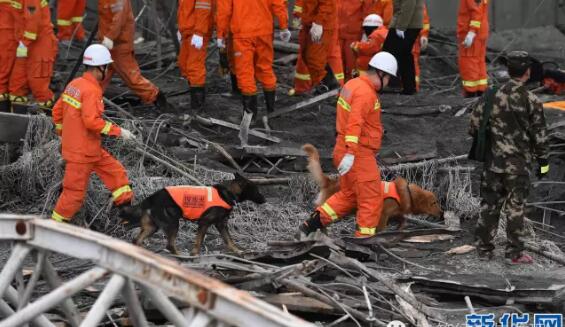

搜救现场
项目背景
2015年7月6日,江西省发展和改革委员会下发了《江西省发展改革委关于丰城电厂三期扩建工程项目核准的批复》,核准了江西丰城电厂三期扩建工程项目。
据该批复文件,为满足江西省经济社会发展用电需求,提高电网安全稳定水平,同意建设丰城电厂三期扩建项目;项目单位为江西丰城三期发电有限责任公司,项目建设地点为江西省丰城市石上村丰城电厂二期工程厂区北面;工程动态总投资约76.7亿元,其中项目资本金为15.3亿元,约占动态投资的20%,由江西丰城三期发电有限责任公司自筹。
该批复文件显示,项目将建设2台100万千瓦超超临界燃煤发电机组,其中一台机组已经国家能源局同意纳入江西省2014年度火电建设规划;另一台机组公用部分可以同步建设,但其投运必须取得国家能源局容量规划许可,在取得国家同意后,如建设条件未发生重大改变今后将不再对第二台机组进行核准。
公开招标信息显示,江西丰城三期发电有限责任公司委托对江西丰城电厂三期扩建工程项目EPC总承包进行国内公开招标,招标采用资格后审方式。该招标工程计划2015年12月28日主厂房浇第一罐砼,2017年11月28日#7机组完成168小时满负荷运行移交生产,2018年2月28日#8机组完成168小时满负荷运行移交生产,总工期23+3个月。
据中国火力发电网2015年12月30日报道,江西丰城电厂三期扩建工程由江西赣能股份有限公司出资建设,是江西省电力建设重点工程。
从全国企业信息公示系统查询到,江西丰城三期发电有限责任公司成立于2009年7月1日,公司状态为“注销”;江西赣能股份有限公司成立于1997年11月4日,注册资本为97567.776万元,经营范围包括火力发电,水力发电,水库综合利用,节能项目开发,电力设备安装及检修,粉煤灰综合利用,电力技术服务及咨询,机械设备维修,房地产开发,电力物资的批发、零售等。
2015年10月28日,江西赣能股份有限公司董事会发布公告称,为继续推进丰电三期项目建设进展,进一步提升公司电力业务的集中管理水平,整合公司及下属单位的生产经营管理关系,提高公司整体运营管理效率,在丰电三期股权转让手续完成后,对丰电三期进行工商变更登记,注销其独立法人资格,由全资子公司变更为公司的全资电厂(分公司)。2015年8月26日,公司新设立的分公司"江西赣能股份有限公司丰城三期发电厂"完成工商注册登记。工商登记资料显示,江西赣能股份有限公司丰城三期发电厂经营期限起自2015年8月26日,经营范围包括火力发电、节能项目开发;电力设备安装、检修;煤灰综合利用及相关业务、电力技术服务、技术咨询、设备维修、电力物资的批发、零售。
该项目施工方为河北亿能烟塔工程有限公司,其官网显示,截至11月18日,事发的7号冷却塔筒壁施工进度刚完成三分之一。在项目简介上,该工程有3项施工项目,分别为2016年4月11日开工的#7冷却塔,2016年5月16日开工的#8冷却塔以及2016年4月25日开工的烟囱。此外,该公司近年曾发生多起工人死伤的安全事故。
可能导致事故发生的原因
质监和安监的报告,肯定是要历经数月甚至半年才能出来,具体是什么导致了这样的人间惨剧还不能下定论!但是,我们不妨通过媒体的报道,看看这个工程可能存在着哪些问题。在岁末年终之际,一定要警惕安全事故的发生!
1赶工期据江西赣能股份有限公司官网信息,2016年9月13日,丰电三期工程“协力奋战一百天”动员大会在丰电三期工程总包项目部广场举行,丰电三期项目建设方、总包方、监理方等参加会议。工程负责人在会上表示,要强化施工现场工作调度,监理、施工单位增加人员、设备投入,抢抓晴好天气,加快施工进度。会议强调要牢固树立安全生产意识,进一步强化安全生产责任制,加强安全监管力度,加大安全设施投入,确保安全施工。动员大会最后,建设方代表与总包方、施工方负责人签订了《江西丰城电厂3期扩建工程总承包项目地基处理工程“大干一百天”目标责任书》。
2经验施工
施工方河北亿能丰城项目部工作人员对媒体说,怀疑事故“可能是混凝土强度没达标造成的”。为赶工期,施工方依经验,觉得混凝土已经干了,24日早上,工人们便开始拆除冷却塔外围的木质脚手架。但是由于天气原因,混凝土并没有像所想的那样干透,于是尚未干透的混凝土开始脱落,最后坍塌。不过,这一说法还有待调查。
3无图施工
据中国火力发电网2016年3月31日报道,3月29日项目相关领导来到丰城电厂项目现场,仔细查看了现场雨水管线施工、7号锅炉基础垫层施工及A排标准化设施状况和汽机房、除氧煤仓间等土方开挖后,对承担A标段施工的安徽电建一公司所做出的努力表示了感谢和肯定,对锅炉基础垫层施工工艺和边坡围护排水设施等高标准投用提出表扬,对现场项目部在图纸严重滞后的情况下,发挥施工能级优势,不等不靠、积极开挖的做法表示充分肯定并要求推广。
