一、日本建筑行业概况

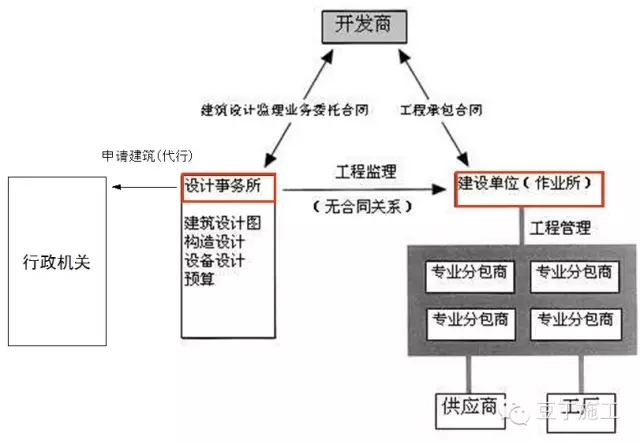

日本建筑行业合同关系

日本建筑开发流程
二、项目管理

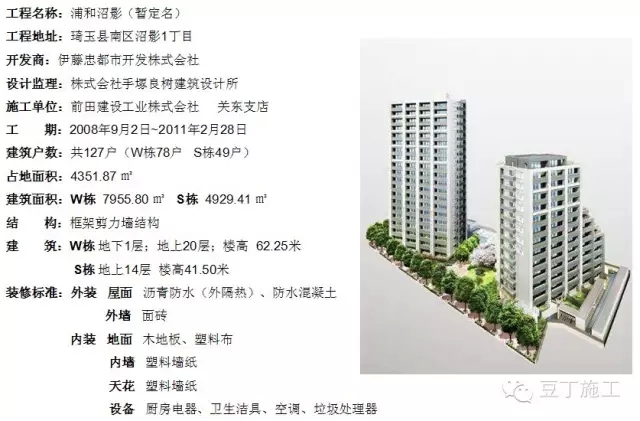

1、项目概况
2、计划管理

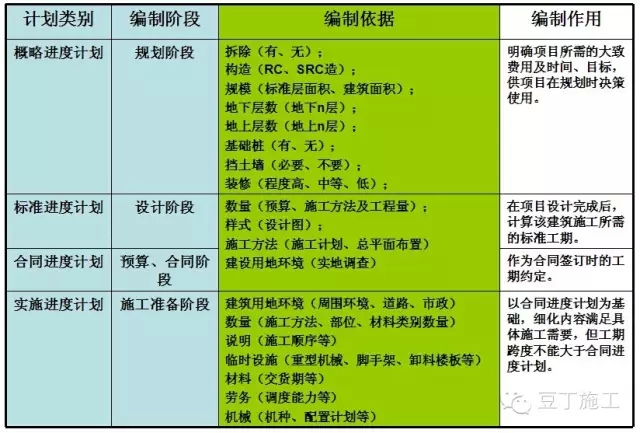

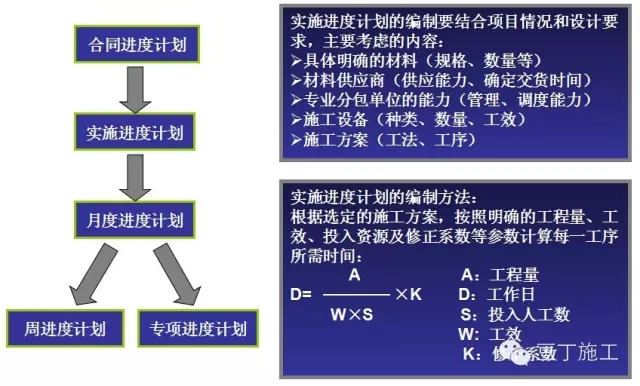

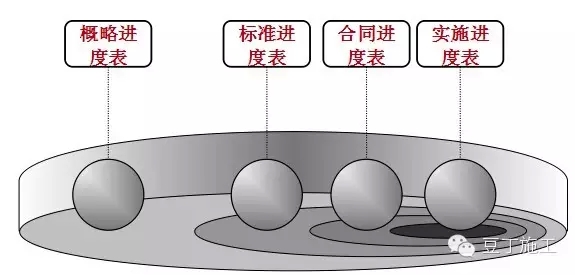

日本进度计划分类(按项目进展阶段分)

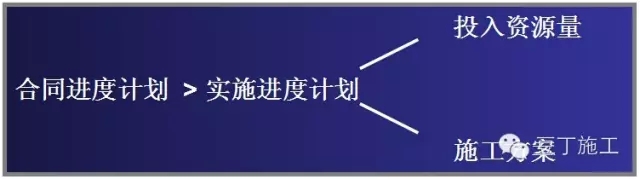

实施进度计划的编制
计划调整:
调整原则:
优先考虑调整投入资源量,尽可能不调整既定的施工方案
施工方案:
开工协商会已确定(施工方案调整将导致成本变化)
3、场地平面布置

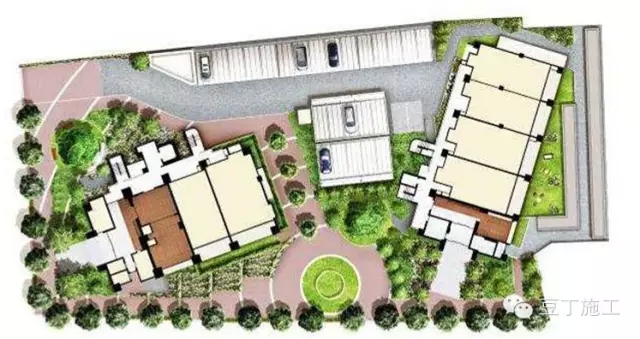

场地平面布置
4、可视化管理
工程放线内容:专业分包放线,各分包放线

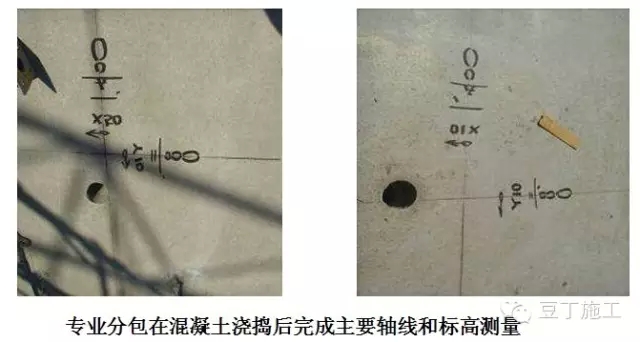

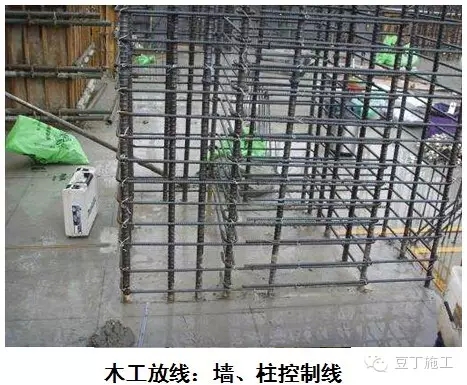

专业分包放线内容:结构、装饰施工主要控制轴线

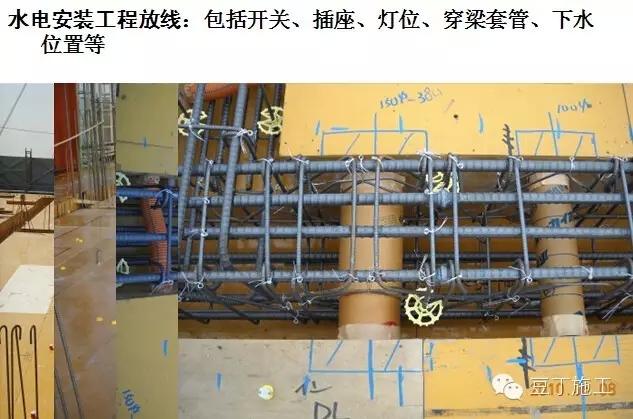

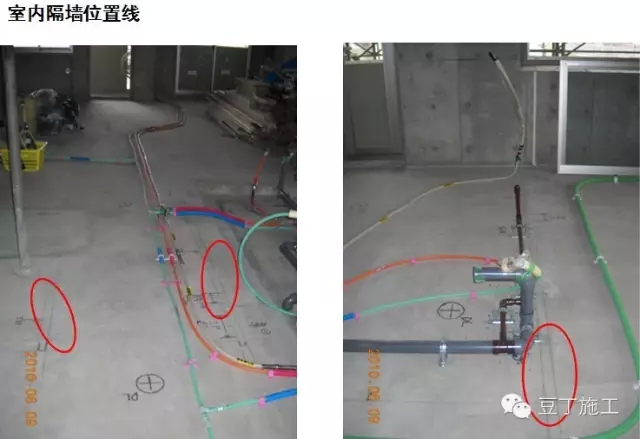

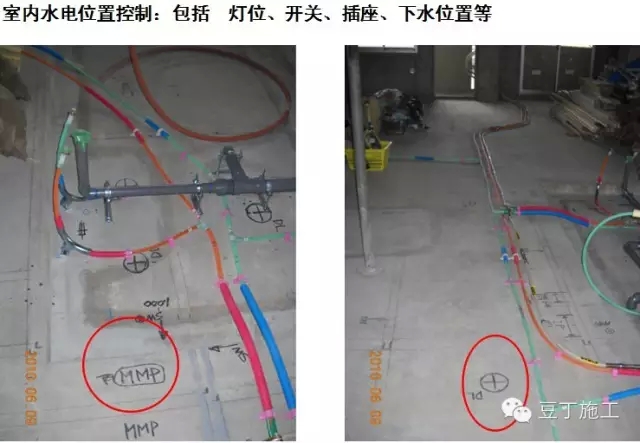

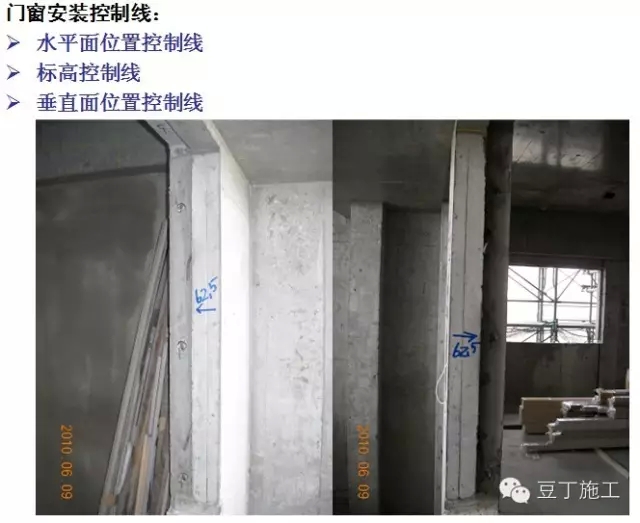

各分包放线:按照专业工种各自放线 (木工隔墙线、水电位置线等)

可视化表格:内装工序检查表(包括工序、检查时间、检查人等)

可视化图纸:专业分包制作施工图

预检资料:模板检查记录
隐检资料:钢筋检查记录(钢筋原材试验、钢筋数量和规格检查、钢筋焊接试验检查、汇总表)
隐检资料:钢筋施工图片记录
5、安全文明施工管理
管理制度
1、班前会(早晨、中午每天两次)、特别安全早会(月度)、消防中间检查(4~5次)、工人100%入场教育(随时)、现场卫生大扫除(1~2周一次)
2、晨会后各班组单独组织班前安全教育,并把当天施工安全注意事项内容写好上墙
全员日常化
1、现场所有安全文明施工管理制度、专题会等均为全员参与;
2、总包管理人员以身作则,所有人员均执行一个标准;
3、开工伊始,所有制度均向参建各方交底执行
4、现场人员着装要求
5、成品保护----全员成品保护意识
6、所有工序均能做到活完场清,现场保持清洁
7、标识系统 :完善
管理亮点

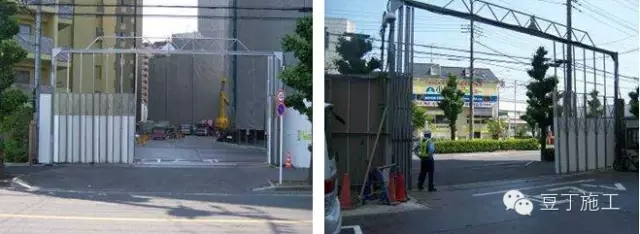

1、现场施工大门统一标准;设专职引导员;人车分流;场地内道路全部铺设钢板;
2、 施工现场围墙统一为3米钢板围挡,白色面漆
3、现场楼体四周采用帆布密目网全封闭
4、现场楼层文明施工管理责任到各单位、人
5、各房间门口设登记本,对进出施工人员进行登记,并负责操作期间的文明施工

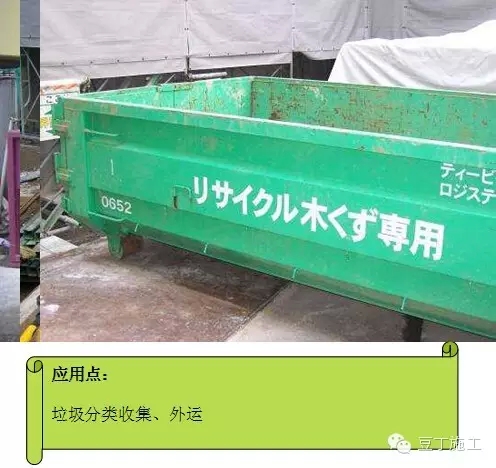

6、施工垃圾分类收集,及时外运

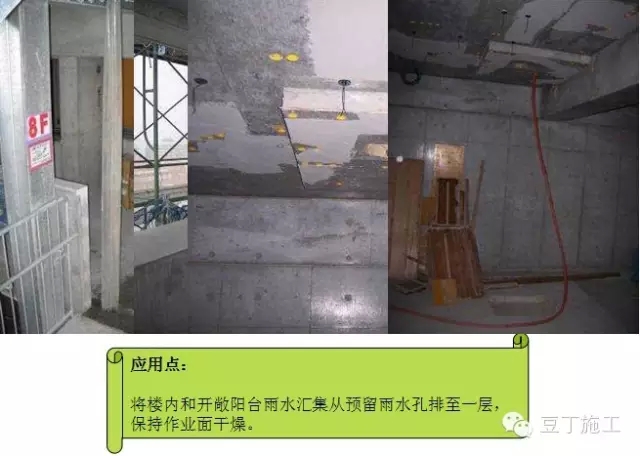

7、顶板混凝土浇筑作业层
8、楼内设临水导向设施
